13601024088
13439996123
首页 - 新闻资讯
百利城
联系我们
咨询电话13601024088
13439996123
节假日无休8:00-23:00
公司地址
北京市大兴区西红门镇宏业路9号院一号楼11层1113室

公司新闻

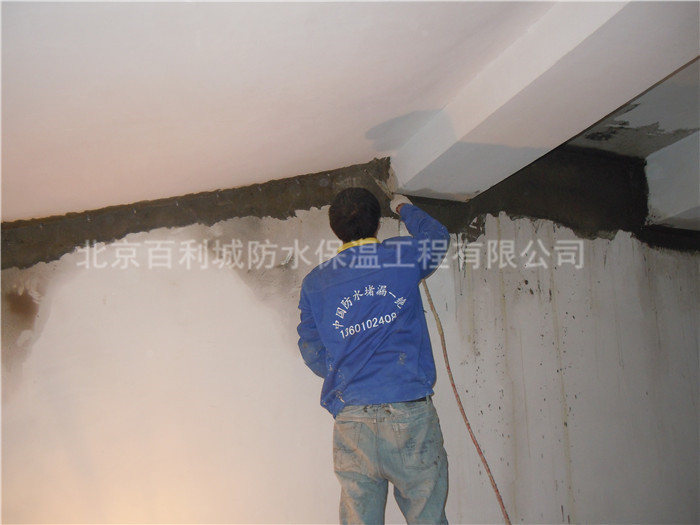

地下室堵漏施工方案

2022-08-10   来源:百利城    点击:




  一、地下室堵漏工程中常见的渗漏水部位
  1、基础底板
  基础底板的渗漏主要表现在基础底板与上翻梁、外围墙体交接的根部,而基础底板大面很少出现渗水现象。
  2、墙体
  墙体主要的渗漏主要表现在墙体施工缝、穿墙螺栓处及部分墙体裂缝处,而且渗漏出现的机率很高,基本是每个地下室工程都存在此现象。
  3、集水井、电梯井等
  集水井、电梯井的渗漏主要表现在井底和井壁处,部分还会伴有露筋现象,而且渗漏出现的机率比较高,而且往往是在施工阶段被忽视。
  4、预埋管道处
  预埋管道处渗漏主要表现在管壁附近渗水,在施工阶段出现的机率很高,但也有因处理不当,使用阶段仍存在渗水。
  5、后浇带
  后浇带处渗漏主要表现在墙壁和地下室顶板处,底板出现的较少,这是一种普遍存在的现象,包括在上部结构的施工中的后浇带也这些现象。
  6、其它
  部分地下室外墙为砌体和有外楼梯时,在砌体的根部及楼梯踏步与墙体交接处易渗漏。此现象出现的机率并不高,因为现在外墙基本是以混凝土剪力墙为主,砌体少,外楼梯也少。
  二、地下室注浆堵漏材料
  水溶性聚氨脂,是由甲苯二异氰酸酯(TDI)和水溶性聚醚进行聚合反应而成的高分子化合物。该材料是单组份注浆材料,与水具有良好的混溶性,浆液遇水后会自行分散、乳化,浆液中游离的异氰酸根(-NCO)会与水进行聚合反应,聚合后的固结体具有良好的延伸性、弹性和抗渗性,在水中永久保持原形,并具有耐低温性,浆液遇水后发泡膨胀,发泡体积可增大2倍(膨胀率可通过配方进行调整),从而堵塞水道,达到止水的作用。
  水溶性聚氨酯是国际上公认的新型优质防水材料,在国内地下堵漏止水工程中被广泛材料,收以良好的效果。
  三、地下室堵漏施工方案
  1、施工流程
  材料准备→技术准备→基层处理→检查漏点→布注浆嘴→封闭注浆封孔→涂抹堵漏灵→涂刷渗透结晶防水涂料→基层恢复。
  2、基层清理
  剔凿渗漏部位表层,铲除水泥砂浆,直至露出地下室混凝土基层,把混凝土基层凿毛,用清水冲洗干净,以便于封闭和观察水源。
  3、注浆堵漏
  (1)把混凝土基层清理干净,检查看明显渗漏的地方,做上标记。
  (2)在明显渗漏的也洞处用风钻打孔,直径6.3毫米,以注浆管外径为准。用清水清洗干净。
  (3)布嘴,注浆嘴要布置在水源处。注浆嘴距离应根据裂缝大小、结构形状而定。若裂纵横交错,在交叉处应设置灌浆嘴。整个施工现场布嘴6个,平均每两个之间间隔30mm,上下各一根,各管均装阀门,以便排水和注浆。
  (4)封闭,布嘴后,在明显渗水裂缝处和注浆管根处用速凝水泥砂浆进行封闭,要求抹平赶光。
  35压水试验,封闭后,等水泥砂浆有足够强度后,用水进行试验,观察封闭有没有漏水的现象,如没有就可以进行下道工序了。
  (5)注浆,按配方(或根据情况自定配方)配制浆液(注意配好后避免与水接触)。用与压水试验相同的方法灌入裂缝,控制压力一般于地下水压力0.3-0.8Mpa,注浆时应从底部开始,当侧面管出浆注浆2-3秒后即关闭出浆阀门和注浆阀门,接着依次由底部到侧面,再由侧面到顶部,依次渐进。注浆时采用后压泵,单液注浆。如过渗漏水部位渗水量不大,应采用双泵注浆,一泵注水,一泵注浆,二泵通过三通接头汇集至一根注浆后进入裂缝。由于浆液进入裂缝,只能在有水的情况下才能产生反应固结阴止渗水流出。如果只用单泵注浆,在渗水量很小的情况下,浆液无法在短时间内与大量水进行化学反应生成固结体,所以施工时一定要采用双泵注浆。
  (6)封孔,待浆液完全固结后,观察没有渗漏水的现象后将注浆部位用防水砂封平。
  四、地下室堵漏注意事项及安全措施
  1、注浆前应对注浆机系统进行全面的检查,注浆阀、管、及压力表等器件接头部委一定要靠牢固,阀头一定要拧紧,不能引起焊管或串浆事故。
  2、注浆时应密切注意压力表、流量、时间等参数,力求一次成功,对吃浆量大的部位可采用歇注浆方法。
  3、注浆时在裂缝处可能会出现漏浆、冒浆现象,这种现象属于封闭不严所致,应停止注浆,封闭严密后在继续。
  4、注浆时有时压力突然上升,这种压力是假压力,是由于局部管路或部位暂时堵塞所致,随着更高压力的进入堵塞物会被冲开,压力会下降,这属于正常现象。
  5、注浆时一定要注意保持通风良好,施工现场应远离火源,严禁吸烟,防止火灾发生。
  6、施工工艺
  ①对穿墙孔,结构裂缝(缝宽大于0.4毫米),施工缝等应凿成“U”型槽,宽约20毫米,深约25毫米,用水冲刷干净并除去表面水,在刷“堵漏灵”砂浆到槽内,用抹子赶光压实。对蜂窝结构及疏松结构应凿除,经所用松动杂物用水冲刷掉,直至见到坚硬的混凝土基层,在潮湿基层上涂刷一层“堵漏灵”砂浆。
  ②“堵漏灵”防水层施工可用半硬的刷或板刷用力往返涂刷,用量控制在2~4Kg/平米。(7)、养护:养护十分重要,当“堵漏灵”涂刷固化到不会被喷洒水损坏时可以养护了,养护时间为24h,每天洒水三遍。由于“堵漏灵”涂层在养护期需要与空气直接接触来确保养护成功,故严禁用水透气的塑料薄膜直接普在涂层上。
  7、渗透结晶施工方法:涂刷法:用硬毛刷子用力、均匀的将渗透结晶防水剂涂刷到混凝土表面。喷涂法:若以喷涂方式施工,建议采用漏斗式或喷枪型器材。使用喷涂器材时应控制好喷涂距离,以保证喷涂质量及效果。涂刷的厚度应以小于0.8毫米,第二遍应待第一遍初凝后再进行施工,如果第一遍已经发白,须喷上一层物状的水湿润后,再进行第二遍施工。
  五、地下室堵漏质量检查与验收
  1、“堵漏灵”涂层厚度要均匀,不允许有漏涂和露底;
  2、涂层在养护期间不得有砸坏,磕碰现象,如有需要进行修补5.3防水层施工完成后,恢复面层即可。
